17 juli 2025

Werkzaamheden bij Gasunie-locatie Ommen voor het toekomstige waterstofnetwerk

Werkzaamheden
  • Kennis
  • Zakelijk
  • Omgeving
  • Voorbereiding
  • Drenthe Overijssel

Aan de rand van Ommen ligt een plek die al tientallen jaren een stille kracht is in de Nederlandse energievoorziening. Hier staat een belangrijke installatie van Gasunie, ooit gebouwd voor aardgas, nu klaar voor een duurzame toekomst met onder andere waterstof.

Een stukje geschiedenis

In de jaren ’60, toen Nederland overstapte op aardgas, werd bij Ommen een groot compressorstation gebouwd. Dat station zorgde ervoor dat aardgas met voldoende druk door leidingen naar huishoudens en bedrijven kon stromen, van Groningen tot aan Limburg en zelfs over de grens. Het was een technisch hoogstandje en jarenlang een onmisbare schakel in het energienet. En dat is het nog steeds!

Klaar voor de toekomst

Vandaag de dag krijgt de installatie in Vilsteren er een nieuwe rol bij. Hynetwork (100% dochteronderneming van Gasunie) werkt aan de aanleg van een landelijk waterstofnetwerk, en Ommen is daarin belangrijk. Een bestaande aardgasleiding in de regio wordt voorbereid voor het transport van waterstof.

Van historie naar het heden: dit hebben we gedaan

Een technische inkijkje: de damwanden in de bouwkuipen zijn in juni geplaatst en daarna zijn de bouwkuipen verder uitgegraven tot op de juiste diepte. Hieronder vertellen we wat we daarna hebben gedaan.

Bronbemaling en ontijzeren grondwater

Bronbemaling is een techniek waarbij grond¬water tijdelijk wordt weggepompt om de grondwaterspiegel te verlagen. Dit is nodig omdat er bij onze werkzaamheden onder het grondwaterniveau wordt gewerkt. Bij graafwerkzaamheden kan grondwater de bouwput instromen. Door dit grondwater gecontroleerd af te voeren, blijft de bouwput veilig en stabiel, zodat er veilig gewerkt kan worden. Omdat we diep in de grond graven, gaat de bronbemaling dieper de grond in dan de diepte van de leiding. In de omgeving van Ommen zit van nature veel ijzer in het grondwater, zeker op die diepte. Om al het grondwater schoon en veilig af te kunnen voeren naar het oppervlaktewater zorgen we er dus eerst voor dat we het ijzer uit het grondwater halen. Dit doen we met behulp van een ontijzeringsinstallatie. Deze installatie zuivert het water.

Leuk weetje: de ontijzeringsinstallatie wordt voorzien van stroom met behulp van een waterstofaggregaat. Hierdoor is de uitstoot schoon, er komt immers geen CO2 vrij.

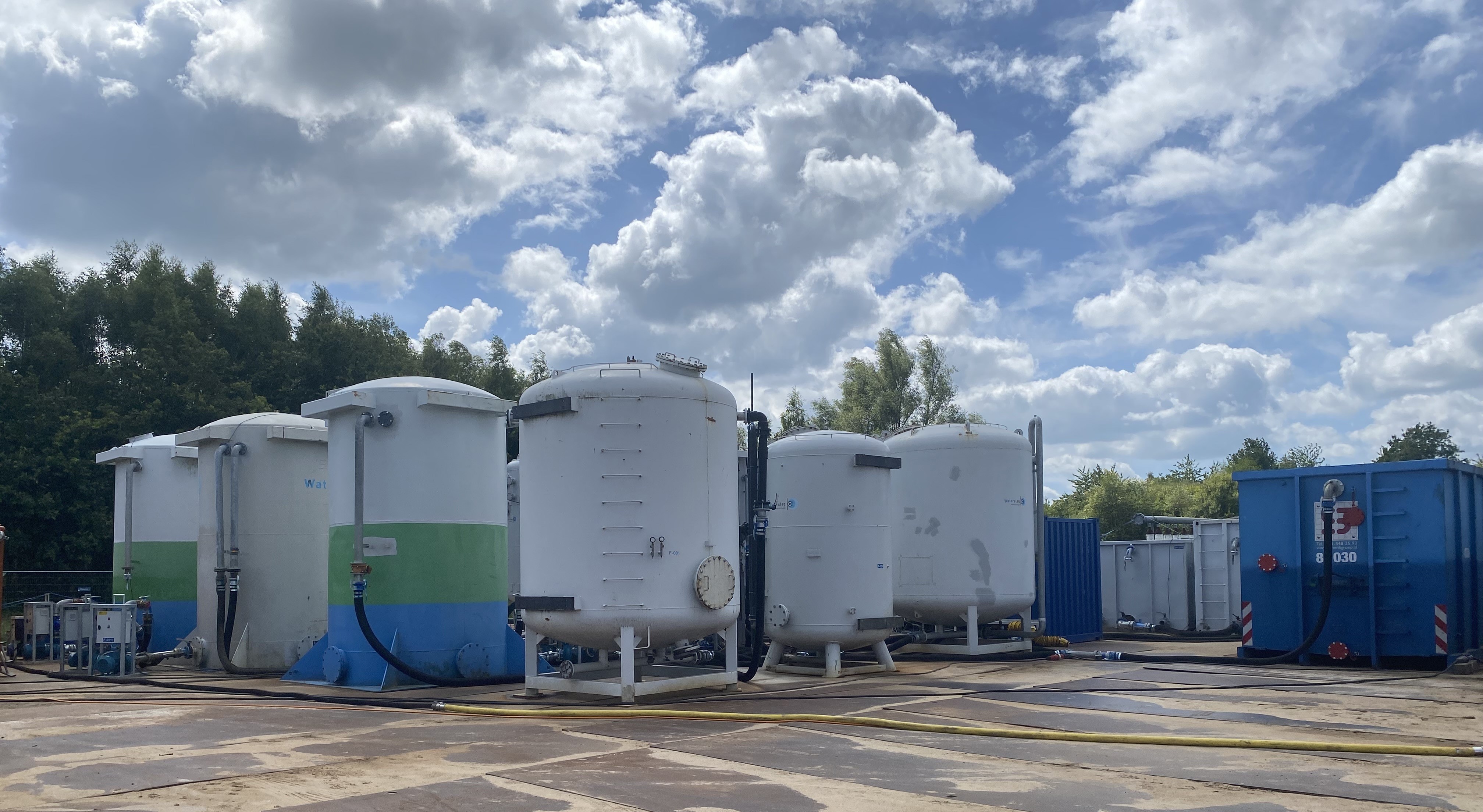

Ontijzeringinstallatie

De boring: het plaatsen van een nieuwe leiding

Zoals eerder al gezegd, boren we een nieuwe leiding onder bestaande aardgasleidingen door. Boren is een speciale techniek om een leiding aan te leggen. Het is bij boren niet nodig om de grond helemaal open te maken. Daarom is er ook voor gekozen, we leggen namelijk de leiding aan onder 4 bestaande aardgasleidingen door. Op deze locatie maken we gebruik van een avegaarboring. Dat is een techniek waarbij de leiding horizontaal de grond ingedrukt wordt, terwijl een draaiende spiraalboor (de avegaar) de grond uit de buis verwijdert. In totaal boren we een nieuwe leiding over een lengte van ongeveer 30 meter onder de grond door.

Aanboren van de leiding

Het aanboren van een leiding betekent dat we een bestaande gasleiding op een veilige manier openmaken om er een ander deel van een leiding op aan te sluiten. Zo kunnen we straks de nieuwe leiding koppelen aan het bestaande netwerk. Eerst graven we de leiding zorgvuldig vrij.
Om de nieuwe leiding aan te kunnen sluiten op het bestaande netwerk, wordt een een T-stuk met een afsluiter geplaatst. Een T-stuk is een buisvormig onderdeel dat op de leiding wordt geplaatst en eruit ziet als de letter ‘T’. Het maakt het mogelijk om een aftakking te maken van de bestaande leiding door de speciale afsluiter heen om ervoor te zorgen dat de nieuwe leiding aangesloten kan worden.

Met speciaal gereedschap maken we een gecontroleerde opening in de leiding. Dit gebeurt terwijl het gas nog in de leiding zit. Deze werkzaamheden worden gedaan door het team Speciale Opdrachten van Gasunie. Zij zijn niet alleen heel ervaren hierin, maar werken ook volgens strikte veiligheidseisen. Zo zorgen ze ervoor dat de omgeving en zijzelf geen risico lopen.

Gas uit de leiding: hercompressie en affakkelen

Om de nieuw aangelegde leiding aan te kunnen sluiten op het netwerk, is eind juni op afsluiterlocatie Witharen eerst het gas uit de bestaande leiding gehaald. Dat is gedaan met behulp van een hercompressie unit. Deze unit pomt het gas over naar een andere leiding. Vroeger werd het gas in een leiding vaak afgeblazen, dit leidt tot verlies van aardgas en uitstoot van methaan, een broeikasgas. Met hercompressie wordt het gas uit de leiding gezogen en onder druk in een ander deel van het netwerk geperst. Zo blijft het gas behouden en kan het nog steeds worden gebruikt.

Na deze hercompressie blijft er altijd nog een restje aardgas over in de leiding. Om ook dit laatste restje aardgas uit de leiding te halen, verbranden we dit veilig en gecontroleerd. Dat noemen we ook wel affakkelen of flaren. Het gas wordt via een leiding naar een flare-installatie geleid. Daar wordt het gas ontstoken en verbrand in de open lucht. Door het te verbranden, zetten we methaan om in koolstofdioxide (CO2), dat 25 keer minder schadelijk is voor het klimaat. Zo beperken we de impact op het milieu. De vlam kan in het (schemer)donker als gloed zichtbaar zijn en kan enige geluidsoverlast geven. Alle omwonenden van locatie Witharen hebben hierover een brief van Gasunie ontvangen. Na al deze werkzaamheden, kan de nieuwe leiding veilig aangesloten worden op het bestaande netwerk en de installatie in Ommen.

Nieuws & kennis

28 augustus 2026

Werkterrein en uitlegstrook: welke ruimte is er nodig voor het aanleggen van een waterstofleiding?
